Thuis / Nieuws / Industrie Nieuws / Hoe u trekweefsel installeert: volledige stapsgewijze handleiding

Hoe u trekweefsel installeert: volledige stapsgewijze handleiding

Hoe trekweefsel te installeren: het directe antwoord

Het installeren van trekweefsel - in het bijzonder PVC-trekstof — vereist een gestructureerde volgorde: voorbereiding van de locatie, montage van het frame, afrollen en positioneren van het doek, spannen van de randen en uiteindelijke verankering. Het proces gaat niet alleen over het strak trekken van materiaal; het gaat om een ​​berekende spanningsverdeling om vervorming, doorzakken of voortijdig falen te voorkomen. EENls het op de juiste manier wordt gedaan, kan een goed geïnstalleerde PVC-trekweefselstructuur lang meegaan 15 tot 25 jaar met minimaal onderhoud.

Of u nu een schaduwzeil installeert boven een commerciële binnenplaats, een spanluifel voor een buitenevenementenlocatie of een groot architectonisch membraandak, de kernprincipes van de installatie blijven hetzelfde. Deze gids doorloopt elke fase tot in detail, zodat u van begin tot eind over een betrouwbare referentie beschikt.

PVC-trekweefsel begrijpen voordat u het installeert

Voordat u één stuk gereedschap oppakt, moet u het materiaal begrijpen waarmee u werkt. PVC-trekstof is een gecoat technisch textiel gemaakt door polyvinylchloride (PVC) te lamineren op een basispolyestergarenrooster. Deze constructie geeft het materiaal zijn belangrijkste eigenschappen: hoge treksterkte, maatvastheid onder belasting, UV-bestendigheid en waterondoordringbaarheid.

Gangbare PVC-treksterktes die worden gebruikt in architecturale en commerciële installaties variëren van 650 g/m² tot 1.100 g/m² . Lichtere stoffen van ongeveer 650–750 g/m² zijn geschikt voor schaduwstructuren en tijdelijke schuilplaatsen, terwijl zwaardere stoffen van 900–1.100 g/m² worden gebruikt in permanente dakbedekking, stadionluifels en trekconstructies met grote overspanningen.

Belangrijkste eigenschappen die van invloed zijn op de installatie

  • Treksterkte: typisch 3.000–6.000 N/5 cm in schering- en inslagrichtingen
  • Scheurweerstand: belangrijk voor windbelaste constructies
  • Thermische uitzetting: PVC zet uit en trekt samen met de temperatuur, waarmee rekening moet worden gehouden bij het spannen
  • Oppervlaktecoating: sommige stoffen hebben een PVDF- of lakafwerking die invloed heeft op de manier waarop ze reageren op klemhardware
  • Lasnaden: de in de fabriek gelaste naadsterkte moet voldoen aan of overschrijden 80% van de sterkte van het basisweefsel

Als u deze eigenschappen begrijpt, kunt u de juiste spanhardware selecteren, de juiste voorspanningswaarden instellen en overbelasting van de stof tijdens de installatie voorkomen.

Gereedschappen en materialen die nodig zijn voor de installatie van trekweefsel

Als u over de juiste gereedschappen beschikt voordat de installatie begint, bespaart u tijd, vermindert u het aantal fouten en beschermt u zowel de stof als de betrokken werknemers. Hieronder vindt u een uitgebreide lijst van wat u nodig heeft voor een standaard installatie van PVC-trekweefsel.

Tabel 1: Essentiële gereedschappen en hun functies bij het installeren van trekdoeken
Gereedschap / Materiaal Doel Opmerkingen
Ratelriemen/mee-langs Eerste trekken en positioneren van de stof Te gebruiken met randtouw of kederrail
Spanlieren Gecontroleerde eindspanning Wormwieltype voor precisie
Momentsleutel Bevestigingsbouten volgens specificatie Voorkomt overmatig aandraaien van hardware
Kederrail / aluminium profielen Randbevestigingssysteem Vaak voorkomend in permanente constructies
RVS plaatklemmen Puntbevestigingen op hoeken en randen Roestvrij staal 316 aanbevolen
Waterpas en meetlint Uitlijning controleren Laserniveau bij voorkeur voor grote overspanningen
Rubberen hamers en beschermende pads Zitstof in rails zonder beschadigingen Gebruik nooit rechtstreeks stalen hamers
Hijsapparatuur (kraan of steiger) Plaatsen van doek op raamwerken met grote overspanningen Vereist voor overspanningen groter dan 10 meter
Textielreiniger en applicator Reiniging na installatie PVC-compatibele, pH-neutrale oplossingen

Voorbereiding van de locatie: de stap die de meeste installateurs overhaasten

Een slechte voorbereiding van de locatie is de belangrijkste oorzaak van installatieproblemen. Voordat het PVC-trekweefsel ter plaatse arriveert, moeten het structurele frame of de ankerpunten volledig worden opgezet, gecontroleerd op loodrecht en waterpas, en worden bevestigd dat ze overeenkomen met de fabricagetekeningen. Elke afwijking groter dan ±5mm van de ontwerpafmetingen kan resulteren in een ongelijkmatige spanningsverdeling over het stoffen paneel.

Controlelijst voordat de stof op locatie arriveert

  • Bevestig dat alle stalen of aluminium framedelen zijn geïnstalleerd, geloodst en gelast of vastgeschroefd volgens de technische tekeningen
  • Controleer of de betonnen funderingen of ankerbases de volledige uithardingssterkte hebben bereikt (doorgaans 28 dagen voor standaard beton )
  • Controleer of al het kederrail- of klemmateriaal vooraf op het frame is geïnstalleerd
  • Meet de diagonale afmetingen van de frameopening om er zeker van te zijn dat deze vierkant is; de twee diagonalen moeten zich binnenin bevinden 10 mm van elkaar
  • Maak het gebied onder en rond de structuur vrij van vuil, scherpe voorwerpen of iets anders dat de stof tijdens het afrollen zou kunnen blijven haken of doorboren
  • Controleer de weersvoorspelling – begin niet met het leggen van de stof als de windsnelheid hoger is 25 km/u of als er regen dreigt
  • Zorg ervoor dat de toegangsapparatuur (steiger, hoogwerker of verhoogd werkplatform) op zijn plaats staat en op veiligheid is gecontroleerd

Een vaak over het hoofd geziene stap is het controleren van de temperatuur op de dag van installatie. PVC-trekweefsel moet idealiter worden geïnstalleerd bij omgevingstemperaturen tussen 10°C en 30°C . In zeer koude omstandigheden wordt PVC stijver en minder buigzaam, waardoor het moeilijker wordt om in kederrails te passen. In zeer warme omstandigheden ontspant de stof en kan na installatie slap lijken zodra deze is afgekoeld.

Stapsgewijs installatieproces voor PVC-trekweefsel

De volgende volgorde is van toepassing op de meeste commerciële en architecturale PVC-treksterkte-installaties. Aanpassen op basis van het specifieke gebruikte randbevestigingssysteem: kederrail, plaatklem of touw-in-kanaal.

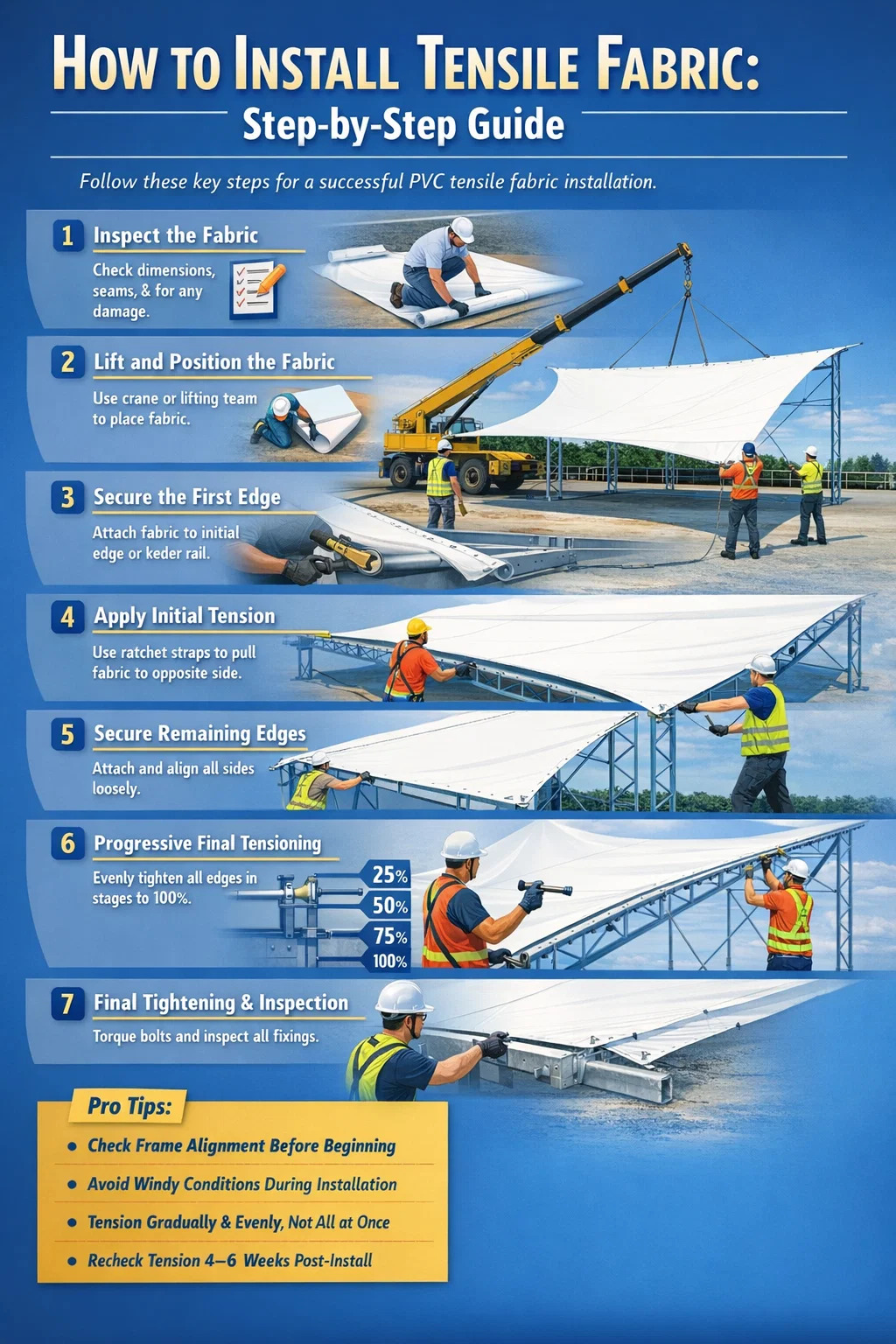

Stap 1 — Inspecteer het stoffen paneel voordat u het uitrolt

Voordat de rol wordt geopend, controleert u de leveringsdocumentatie om te bevestigen dat het stoffen paneel overeenkomt met de bestelling: juiste afmetingen, materiaalkwaliteit en lasnaadlocaties. Nadat de rol is geopend, legt u de stof op een schoon zeildoek of een beschermende bodembedekker. Inspecteer op eventuele transportschade – snijwonden, schuurplekken of vervormde spanbanden. Controleer of alle hoekbeslag, oogjes of kederranden intact zijn en correct zijn geplaatst.

Sleep de stof niet over ruwe grond. Zelfs een kort contact met beton of grind kan de PVC-coating afslijten, waardoor de UV-bestendigheid en de duurzaamheid op lange termijn in gevaar komen.

Stap 2 — Til de stof op en plaats deze op de structuur

Voor kleine panelen van minder dan ongeveer 30 m² kan een team van vier tot zes werknemers de stof handmatig optillen en positioneren. Voor grotere panelen is een kraan of verreiker met spreidstang nodig. Bevestig hijsbanden alleen aan de daarvoor bestemde hijspunten – nooit aan het stoffen lichaam zelf.

Plaats de stof zo over de structuur dat de langste rand op één lijn ligt met het langste structurele onderdeel. Dit minimaliseert de afstand die elke rand moet afleggen om het bevestigingspunt te bereiken, waardoor het risico op ongelijkmatige handling tijdens de volgende fase wordt verminderd.

Stap 3 — Beveilig de eerste rand

Begin altijd met één vaste rand of rand met weinig beweging, meestal een rechte rand langs een nokbalk of een primair structureel onderdeel. Bij kederrailsystemen schuift u het kedertouw of de kralen in het aluminium kanaal, beginnend vanaf het ene uiteinde en werkend naar het andere uiteinde. Gebruik een rubberen hamer en een duwgereedschap met gladde randen om de kederkraal volledig in de gleuf te plaatsen zonder deze te vervormen.

Bij plaatklemsystemen plaatst u de doekvouw onder de klemplaat, steekt u de bouten handvast aan en bevestigt u de uitlijning voordat u ze definitief vastdraait. In dit stadium mogen alle bevestigingen alleen handvast worden aangedraaid; het definitieve aandraaien komt later.

Stap 4 — Breng aanvankelijke spanning aan op de tegenoverliggende rand

Terwijl de eerste rand is vastgezet, gaat u naar de tegenoverliggende rand. Bevestig spanbanden of meeneemtrekkers aan de hoekbeslagen of spanlussen en trek de stof naar het bevestigingspunt. Het doel in dit stadium is niet de uiteindelijke spanning; het is eenvoudigweg het verwijderen van de speling in het grootste deel, zodat de stof plat over de structuur ligt.

Let tijdens het trekken op het oppervlak van de stof. Eventuele diagonale rimpels duiden erop dat de trekkracht ongelijkmatig is. Pas de richting en de mate van trekkracht op elke riem afzonderlijk aan, zodat het stoffen paneel recht blijft lopen. Zodra de tegenoverliggende rand het bevestigingsmateriaal bereikt, zet u deze losjes vast: handvaste klemmen of gedeeltelijk ingebrachte kederkraal.

Stap 5 — Beveilig de resterende randen

Terwijl de twee tegenoverliggende randen losjes vastzitten, werkt u aan de resterende twee randen in dezelfde volgorde: bevestigen, uitlijnen, lichtjes trekken en losjes vastzetten. Aan het einde van deze stap moeten alle vier de randen (of alle omtrekranden voor complexe vormen) losjes aan de structuur zijn bevestigd. De stof zal er nog steeds enigszins slap uitzien; dit is in dit stadium te verwachten en correct.

Stap 6 — Progressieve eindspanning

Dit is de meest kritische fase van de gehele installatie. De eindspanning moet geleidelijk en gelijkmatig over alle randen gelijktijdig worden aangebracht – niet rand voor rand. De juiste methode is om in te werken incrementele passen : breng 25% van de doelspanning aan op alle randen, dan 50%, dan 75%, dan 100%. Deze vooruitstrevende aanpak zorgt ervoor dat de stof gelijkmatig over het volledige oppervlak wordt uitgerekt, zonder concentratie van spanning op een enkel punt.

Bij kederrailsystemen wordt de eindspanning bereikt door het aandraaien van de spanbouten of spanschroeven die in de raileindkappen zijn geïntegreerd. Voor plaatklemsystemen worden de bouten doorgaans vastgedraaid tot de gespecificeerde aanhaalmomenten 25–40 Nm voor M10 roestvrijstalen bouten, afhankelijk van de hardwarespecificatie.

Houd tijdens het spannen het oppervlak van de stof voortdurend in de gaten. Het correct gespannen oppervlak van een PVC-treksterktepaneel moet:

  • Vrij van diagonale spanningsrimpels die over het paneel lopen
  • Strak bij lichte druk met de hand, met minimale doorbuiging
  • Gebogen in de beoogde geometrie (anticlastisch, synclastisch of vlak, per ontwerp)
  • Vrij van plasgebieden of vlakke plekken waar water zich kan ophopen

Stap 7 — Laatste aanscherping van de bouten en hardware-inspectie

Zodra de volledige spanning is bereikt, loopt u systematisch rond elk bevestigingspunt en draait u alle bouten vast met het voorgeschreven aanhaalmoment. Gebruik een gekalibreerde momentsleutel; gokken op gevoel is niet acceptabel voor structurele installaties. Noteer de aanhaalmomenten die op elk bevestigingspunt zijn toegepast voor het onderhoudslogboek.

Controleer of de kederhiel volledig en gelijkmatig in alle railkanalen zit. Elk deel van de hiel dat niet volledig op zijn plaats zit, zal een plaatselijke spanningsconcentratie creëren die kan leiden tot randscheurfouten, vooral onder windbelasting.

Bevestigingssystemen voor trekweefsel: welke te gebruiken

De keuze voor het randbevestigingssysteem heeft een aanzienlijke invloed op zowel het installatieproces als de langetermijnprestaties van de trekconstructie. Hier vindt u een overzicht van de meest voorkomende systemen die worden gebruikt met PVC-treksterkte.

Tabel 2: Vergelijking van gangbare randbevestigingssystemen voor PVC-trekweefsel
Systeem Beste voor Belastingverdeling Gemakkelijk opnieuw aanspannen
Kederrail (aluminium) Permanente structuren, rechte randen Uitstekend — continue randbelasting Matig
Platenklem (roestvrij staal) Architectonische constructies met hoge spanning Goed – puntbelasting met tussenpozen Gemakkelijk
Touw-in-kanaal (boltrope) Gebogen randen, evenementenstructuren Goed – verdeeld via touw Gemakkelijk
Oogje en vetersluiting Low-budget, tijdelijke toepassingen Slecht – puntspanning op de oogjes Heel gemakkelijk
Singelband en gesp Schaduwzeilen, binnenlandse luifels Matig — corner-focused Heel gemakkelijk

Voor commerciële en architecturale installaties van PVC-trekweefsel op lange termijn heeft het Keder-railsysteem over het algemeen de voorkeur omdat het de randbelastingen continu over de gehele omtrek verdeelt in plaats van de spanning te concentreren op afzonderlijke puntbevestigingen. Dit vertaalt zich direct in een langere levensduur van de stof en een verminderd risico op randscheuren.

Veelvoorkomende fouten tijdens de installatie van trekweefsel en hoe u deze kunt vermijden

Zelfs ervaren installatieteams maken vermijdbare fouten. Als u de meest voorkomende fouten begrijpt, bespaart u tijd, geld en mogelijk ook het stoffen paneel zelf.

Overspanning

Het strakker trekken van de stof dan de ontwerpspecificatie maakt deze niet sterker; het versnelt de kruipvervorming in de PVC-coating, zet lasnaden onder spanning tot boven hun ontwerpcapaciteit en overbelast de ondersteunende structuur. Ontwerpvoorspanningswaarden voor architectonisch PVC-trekweefsel liggen doorgaans in het bereik van 1,5–3,0 kN/m . Werk altijd vanuit de technische specificatie, niet vanuit visueel oordeel.

Eén rand tegelijk spannen

Door één rand volledig op spanning te brengen voordat de andere worden bevestigd, wordt die enkele rand gedwongen om alle initiële voorspanbelasting asymmetrisch te dragen. Dit vervormt de geometrie van het weefsel en creëert ongelijkmatige restspanningen. Bevestig alle randen altijd losjes voordat u met het definitief spannen begint, en span altijd stapsgewijs over alle randen.

Installing in High Wind

A PVC-trekstof paneel met een oppervlakte van 50 m² gedraagt zich bij wind als een groot zeil. Bij 30 km/u kan de dynamische belasting op een gedeeltelijk beveiligd paneel de handmatige vasthoudcapaciteit van een team van vier personen overschrijden. Windgerelateerde installatie-ongevallen zijn een belangrijke oorzaak van zowel schade aan het weefsel als letsel van werknemers op locaties met trekconstructies.

Onjuiste richting van de stof

De meeste PVC-treksterktestoffen hebben verschillende trekeigenschappen in de schering- (longitudinale) en inslagrichting (dwarsrichting). Het technische ontwerp specificeert welke richting moet worden uitgelijnd met het primaire belastingspad. Het installeren van het doek 90° gedraaid ten opzichte van de ontwerprichting kan de structurele prestaties aanzienlijk verminderen. Controleer altijd de richting ten opzichte van de fabricagetekening voordat u een rand vastzet.

De herspanningscontrole overslaan

Nieuw PVC-trekweefsel ondergaat een inloopperiode gedurende de eerste weken na installatie. De polyesterbasisgarens zakken lichtjes onder belasting, en de stof zal ongeveer ontspannen 2–5% van de initiële voorspanningswaarde. Een herspanningscontrole en afstelling op 4–6 weken na installatie is een standaardpraktijk en zou in elk installatiecontract moeten worden opgenomen.

Speciale overwegingen voor PVC-trekweefselstructuren met grote overspanningen

Constructies met vrije overspanningen groter dan 15 meter introduceren extra complexiteit die verder gaat dan de hierboven beschreven standaardinstallatievolgorde.

Paneelverbindingen en veldlassen

PVC-trekweefsel wordt doorgaans op rollen vervaardigd 1,5 tot 5 meter breed . Voor zeer grote luifels moeten meerdere panelen vóór levering in de fabriek aan elkaar worden gelast. Voor extreem grote constructies waarbij in de werkplaats gelaste panelen te groot zijn om te transporteren, kan veldlassen met behulp van heteluchtlasapparatuur ter plaatse vereist zijn. Veldlassen vereisen gecontroleerde omstandigheden; temperatuur, vochtigheid en oppervlaktereinheid hebben allemaal invloed op de laskwaliteit. Een goed uitgevoerde PVC-heteluchtlas bereikt een hechtsterkte van 90–95% van de sterkte van het basisweefsel .

Tussenliggende steunkabels en bovenleidingranden

Trekconstructies met grote overspanningen bevatten vaak roestvrijstalen bovenleidingkabels langs vrije randen of tussenliggende steunlijnen. De interactie tussen kabelspanning en doekspanning vereist een gecoördineerde aanpassing tijdens de installatie. Kabels worden met behulp van spanschroeven voorgespannen tot gespecificeerde waarden, en de weefselspanning wordt gekalibreerd ten opzichte van de kabelgeometrie. Dit vereist technisch toezicht en is geen taak voor ongetrainde werknemers.

Gefaseerde installatie voor montage met meerdere panelen

Wanneer een groot dak uit meerdere aangrenzende panelen bestaat, moet de installatie een bepaalde volgorde volgen om te voorkomen dat voltooide panelen vervormd raken door het spannen van aangrenzende panelen. Meestal vindt de installatie plaats vanuit het midden van de constructie naar buiten, of vanaf het hoogste punt naar beneden, afhankelijk van de structurele geometrie.

Controlelijst voor inspectie na installatie

Nadat de installatie is voltooid, voert u een grondige inspectie uit voordat u zich aanmeldt bij het project. Dit beschermt zowel de installateur als de klant door de toestand van de constructie bij oplevering te documenteren.

  1. Loop de volledige omtrek af en inspecteer elk bevestigingspunt – kederzitting, aanhaalmoment van plaatbouten of touwzitting in kanaal
  2. Controleer het stofoppervlak vanaf de grond op kreukels, ongelijkmatige spanningsgebieden of zichtbare vervorming
  3. Inspecteer alle lasnaden op delaminatie of bobbelvorming; elke naad die met de hand kan worden afgepeld, is mislukt en moet worden gerepareerd
  4. Controleer of alle afvoerpunten en lage plekken in de stofgeometrie het water op de juiste manier van de structuur afleiden
  5. Controleer of geen enkele rand van de stof in direct contact komt met staal of met scherpe randen die na verloop van tijd slijtage kunnen veroorzaken
  6. Fotografeer alle bevestigingspunten en de algehele geïnstalleerde structuur voor het projectrecord
  7. Noteer alle toegepaste koppelwaarden, gebruikte materialen en omgevingsomstandigheden tijdens de installatie in het onderhoudsdossier
  8. Geef de klant de zorg- en onderhoudsinstructies van de fabrikant voor de specifieke geïnstalleerde PVC-treksterkte

Onderhoudsschema om uw investering in PVC-treksterkte te beschermen

Installatie is het begin en niet het einde van het werk. A structured maintenance program extends the service life of tensile fabric structures significantly. De onderstaande tabel schetst de aanbevolen onderhoudsintervallen voor commerciële PVC-treksterkte-installaties.

Tabel 3: Aanbevolen onderhoudsschema voor PVC-trekweefselstructuren
Frequentie Taak Doel
4–6 weken na installatie Controle en afstelling van de naspanning Compenseer het aanvankelijke inbedden van de stof
Elke 6 maanden Visuele inspectie en oppervlaktereiniging Biologische groei verwijderen, coating onderhouden
Jaarlijks Volledige inspectie van bevestigingspunten en koppelcontrole Identificeer losraken als gevolg van thermische cycli
Elke 2 à 3 jaar Professionele structurele inspectie Beoordeel de staat van de stof, kalibratie van de spanning
Na zware weersomstandigheden Onmiddellijke volledige inspectie Identificeer stormschade vóór de volgende belastinggebeurtenis

Gebruik voor de oppervlaktereiniging alleen pH-neutrale, PVC-compatibele reinigingsoplossingen. Vermijd hogedrukreinigers die op lasnaden of bevestigingsmateriaal zijn gericht; aanhoudend water onder hoge druk kan water onder plaatklemmen dwingen en corrosie versnellen. Een zachte borstel met verdund neutraal schoonmaakmiddel, gevolgd door spoelen met schoon water, is voldoende voor routinematige reiniging.

Wanneer moet u een specialist bellen: beperkingen bij het zelf installeren van trekdoeken

Niet elk spandoekproject is geschikt voor zelfinstallatie of algemene aannemers zonder specifieke ervaring. De volgende situaties vereisen de tussenkomst van een gespecialiseerde installateur van trekconstructies of een constructeur:

  • Elke constructie met een vrije overspanning die groter is 10 meter
  • Constructies in gebieden met veel wind of kustomgevingen waar corrosie en windbelasting specifieke technische input vereisen
  • Elke installatie waarbij het ter plaatse lassen van PVC-panelen met treksterkte vereist is
  • Structuren boven openbare ruimtes zoals voetpaden, parkeergarages, stadions of transitzones waar structureel falen ernstige gevolgen zou hebben
  • Projecten waarvoor technische certificering vereist is voor goedkeuring door de gemeente of naleving van een bouwvergunning
  • Alle naspan- of reparatiewerkzaamheden waarbij de originele installatiedocumentatie niet beschikbaar is

Het inhuren van een specialist voor complexe installaties gaat niet alleen over kwaliteit, maar ook over aansprakelijkheid. Als een constructie faalt en iemand verwondt, creëert het ontbreken van gekwalificeerde installatie- en technische documentatie aanzienlijke juridische en verzekeringsrisico's voor de eigenaar van het gebouw.

Zoekopdracht Categorieën Recente berichten

Als u vragen heeft, vul dan het contactformulier onderaan de pagina in en neem contact met ons op.
